Renovering av lekplats med nya fallskydd och kantsten i Vivalla, Örebro

Uppdaterad:Oktober 2026

I Vivalla i Örebro genomförde markentreprenörerna i vårt nätverk under våren 2026 en renovering av en etablerad lekplats åt en lokal fastighetsägare. Uppdraget omfattade utbyte av slitna fallskydd, justering av nivåer samt montering av ny kantsten för tydliga avgränsningar och bättre hållbarhet. Arbetet planerades i etapper så att närliggande gångstråk hölls öppna och störningar för boende minimerades.

Så utfördes arbetet

En inledande besiktning genomfördes i februari 2026 där fallhöjder mättes och befintliga underlag bedömdes enligt SS‑EN 1176 och SS‑EN 1177. En åtgärdsplan togs fram där ytor med hög fallhöjd prioriterades för gjutet gummifallskydd och där resterande lekstationer dimensionerades för tvättad fallskyddssand. Områdets dränering granskades och kompletteringar planerades vid lågpunkter.

Rivning av slitna gummimattor och förorenad sand genomfördes maskinellt och för hand kring stolpar och fundament. Material fraktades bort till godkänd mottagare och ytor städades. Därefter schaktades underbyggnaden till projekterade nivåer och en separerande geotextil lades ut. Ett nytt bärlager av kross 0–32 mm spreds ut i skikt, vattnades och packades till rätt bärighet. Fall mot brunnar säkerställdes och lokala dräneringspunkter förbättrades.

Ny betongkantsten 12×25 cm sattes i betongsula med justerade radier runt lekytor. Fogar kilades och fogbruk användes vid hörn för stabilitet. Kantlinjer anpassades till planerade nivåer för att ge en jämn och tålig anslutning mot både gummiytor och sandytor. Toleranser kontrollerades löpande med laser för att uppnå en rak och sammanhållen inramning.

I zonerna kring kompisgunga och karusell installerades ett gjutet fallskyddssystem. Ett SBR‑baslager spreds, jämnades och bands, därefter lades ett EPDM‑toppskikt i två kulörer för tydlig zonindelning. Skarvar pressades och kanter renskars för en tät och exakt avslutning mot kantstenen. I områdena under gungställning och klätterställning fylldes tvättad fallskyddssand 0,2–2 mm till beräknat djup utifrån uppmätt fallhöjd. Sanden jämnades och rätades av med mallar för att hålla nivåerna mot intilliggande gångytor.

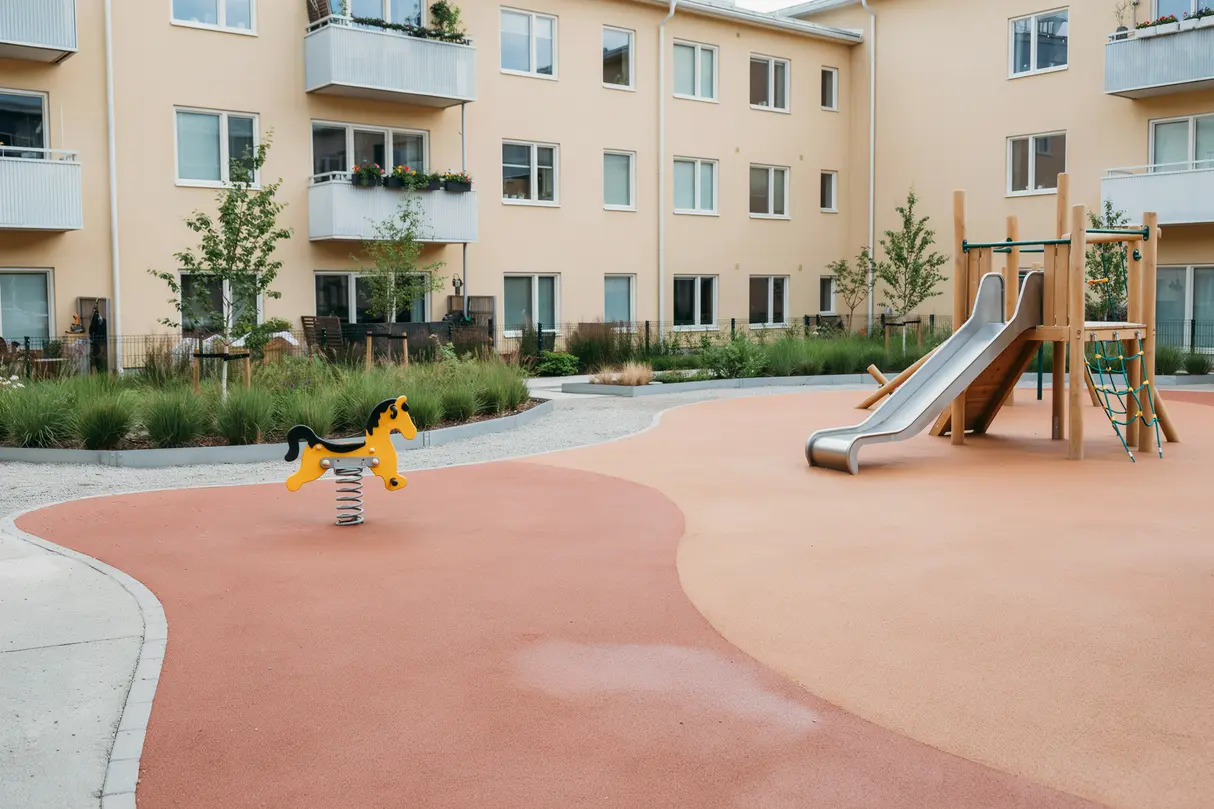

Detaljarbeten utfördes runt stolpar och fundament där nivåer finjusterades och övergångar mellan material säkrades. Brunnslock höjdes till färdig nivå och alla ytor finrensades från byggrester. Slutligen genomfördes en egenkontroll följd av oberoende besiktning i mars 2026, där protokollet visade uppfyllda krav på stötdämpning och tillgänglighet. Resultatet gav en jämn, säker och lättskött lekplats med tydliga avgränsningar, förbättrad dränering och ett robust uttryck som harmonierade med omgivande gårdsmiljö.

Vad ingick

  • ✓ Rivning av befintligt fallskydd och borttransport genomfördes
  • ✓ Schakt, geotextil och nytt bärlager lades och kompakterades
  • ✓ Ny betongkantsten sattes och fogar färdigställdes
  • ✓ Gjutet EPDM‑fallskydd och fallskyddssand installerades och besiktigades

Material

Material Mängd
Betongkantsten 12×25 cm 145 lm
EPDM‑toppskikt 1–3 mm 210 m²
SBR‑baslager gummigranulat 7,5 ton
Fallskyddssand 0,2–2 mm 60 m³
  1. 1

    Förstudie och planering

    Platsbesiktning, mätningar och val av fallskyddslösningar genomfördes. Tidsplan och avstängningar planerades och kommunicerades till boende i god tid.

  2. 2

    Markarbete och kantsten

    Rivning, schakt, geotextil och bärlager utfördes. Kantsten sattes i betongsula och nivåer justerades för dränering och tillgänglighet.

  3. 3

    Fallskydd och slutkontroll

    Gjutet EPDM‑fallskydd och fallskyddssand installerades. Egenkontroll och oberoende besiktning genomfördes och dokumentation överlämnades.

Insats i Vivalla via en specialist från vårt nätverk

Inför uppdraget beskrevs omfattning och tidplan tydligt och en platsbesiktning bokades utan väntetid. Under arbetets gång hölls kontaktvägar öppna och beslut dokumenterades så att beställaren fick full spårbarhet i varje steg.

Materialval presenterades med provytor på plats och justeringar hanterades snabbt. Efter färdigställandet överlämnades skötselråd, besiktningsprotokoll och relationsunderlag som stöd för framtida drift.

  • ✓ Platsbesiktning bokades och åtgärdsplan togs fram
  • ✓ Tidsatt produktion och etappindelning följdes
  • ✓ Materialprov visades och färgsättning fastställdes
  • ✓ Löpande egenkontroller genomfördes
  • ✓ Slutbesiktning godkändes och dokumentation överlämnades
